亚洲首个柔性直流海上风电场全力备战“高烤” 用时6天完成“体检” | 南通发布

盛夏已至,随着气温逐步攀升,各地陆续进入迎峰度夏电力保供关键期。为确保风电场以最佳状态迎战高温“烤”验,近日,坐落于如东海域的亚洲首个柔性直流海上风电项目——江苏如东绿谷海上风电场用时6天完成了投运以来“专业种类最全、参与人员最多”的一次年度检修工作。

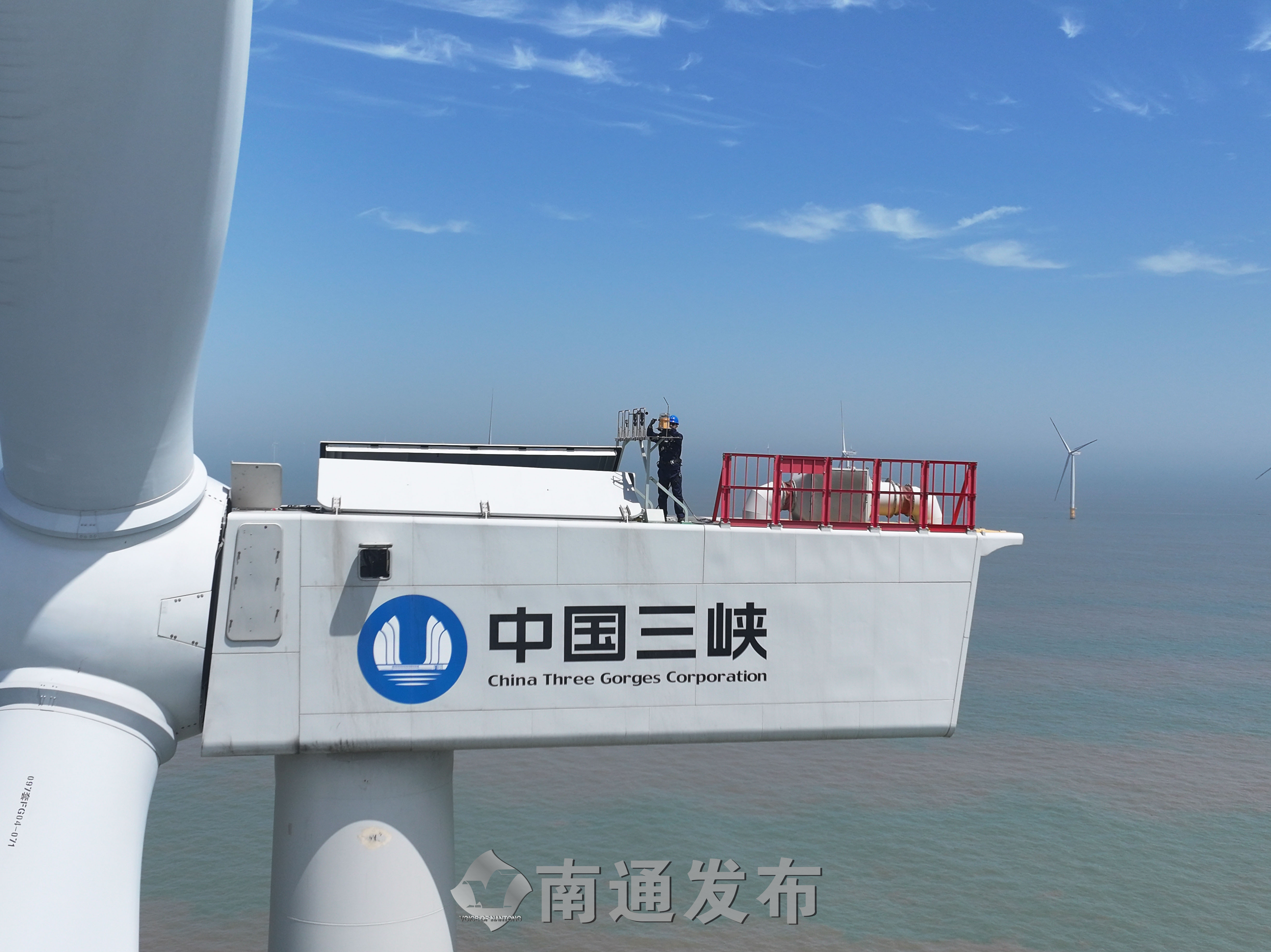

此次年度检修分为海上和陆地两大“主战场”,江苏运维公司联合三峡集团江苏分公司、江苏省送变电公司等18家单位,投入15艘船舶、近200名检修人员,对场域内的2座换流站、2座升压站、200台风机进行全面“体检”。检修推行“分区包片”的网格责任区模式,通过“业务负责人+调试团队+日报告”的管理模式,根据换流站、升压站及风电机组区域特点,对5个检修现场细分了17个作业类别。

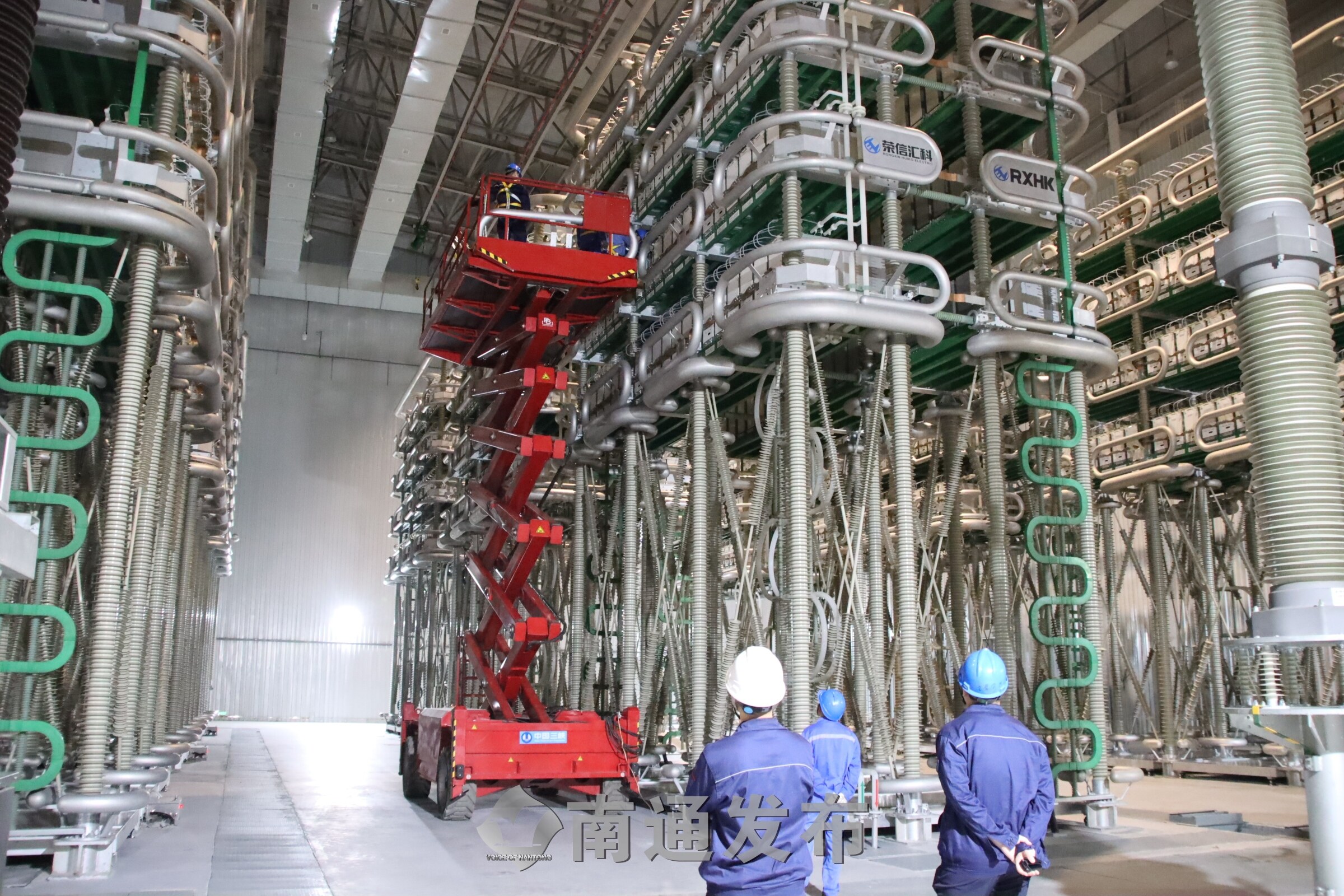

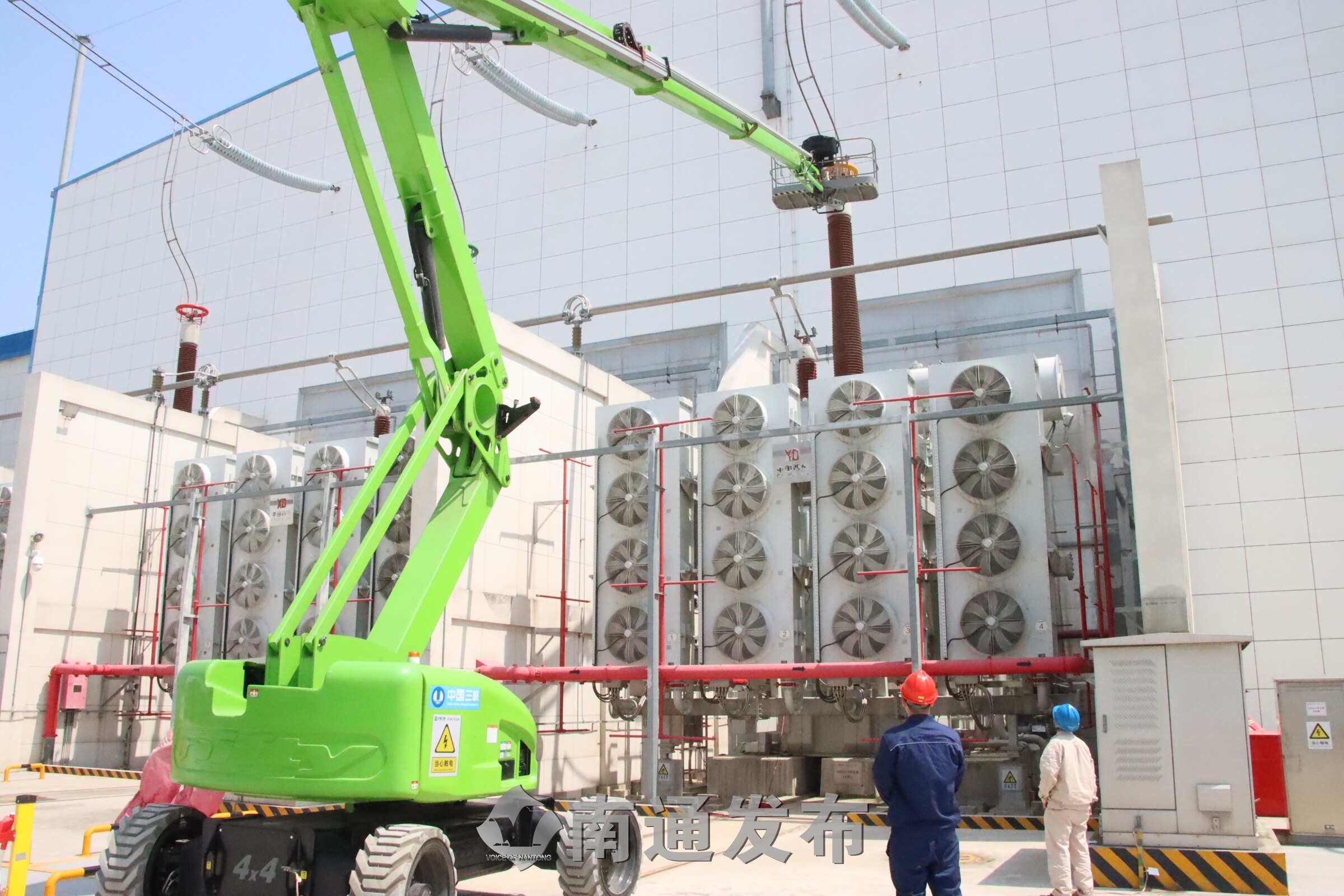

在阀厅内,检修人员主要针对换流阀塔进行外观及一般性检查,这是检修工作的第一步,接着黄沙洋换流站二次继电保护室内,由检修人员对联接变进行引线差动保护试验。值得一提的是,每个工作面均配置了专人进行安全和质量跟踪,确保检修项目不漏项,检修质量符合要求。工作间隙,如东(柔直)项目部还充分利用停电机会,邀请技术专家开展实地教学,涵盖柔性直流系统、阀冷系统、电气一次设备试验等内容,5期“青年大讲堂”累计培训150余人次。

据了解,本次全场停电检修项目多达86个大项,开展例行检修、试验411项,停电期间共完成设备消缺71项,设备技术升级改造5项,大大提高了柔直系统的运行可靠性,并形成了检修技术成果。
